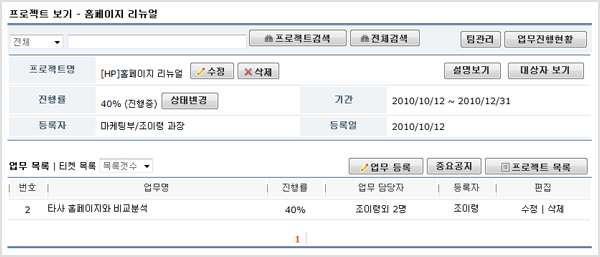

		[ 팀관리 ]

			참여자로 등록된 유저들을 팀별로 구성하여 팀진행현황을 한눈에 조회 가능합니다.

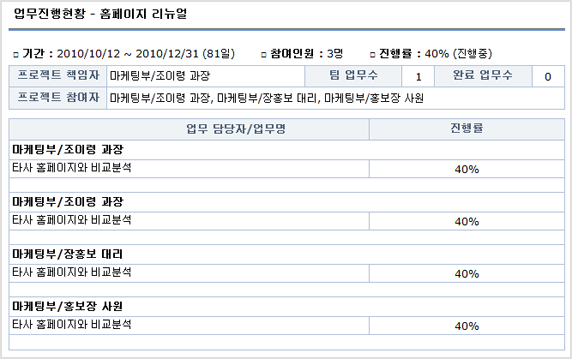

		[ 업무진행현황 ]

			프로젝트 관리자, 책임자, 참여자, 열람자 모두가 진행상황을 조회할 수 있습니다.

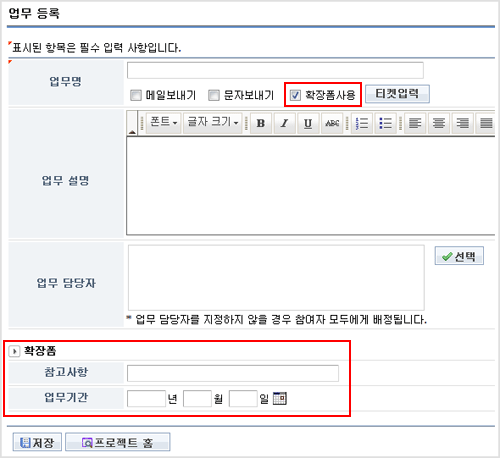

		[ 업무등록 ]

			관리자, 책임자가 해당 프로젝트의 여러 업무를 분리하여 만들고 각 담당자를 지정하여 진행시킵니다.
  업무등록 도움말

		[ 중요공지 ]

			관리자, 책임자가 업무 목록에 중요공지 내용을 등록할 수 있습니다.  업무등록 도움말등록시 업무목록의 제일 상단에 [공지]로 표시됩니다.

		[ 티켓등록 ]

			프로젝트와 업무 진행 시 발생되는 이슈를 등록하고 (관리자, 책임자, 참여자, 열람자 모두 가능)등록된 티켓의 동작 수정, 답글쓰기를 이용해 티켓 내용을 처리할 수 있습니다.  티켓등록 도움말


		[ 상태변경 (보류/진행중/완료) ]

			모든 업무별 담당자는 진행률을 기록하게 되고 각각의 진행률이 통합되어 자동 계산되어 보여집니다.진행률에 상관없이 보류나 완료로 상태를 변경할 수 있습니다.보류된 프로젝트는 보류프로젝트로 이동되며 상태변경을 하여 다시 진행하거나 완료할 수 있습니다.프로젝트가 완료되면 프로젝트에 속한 모든 업무도 완료가 되어 완료프로젝트, 완료업무에서 확인할 수 있습니다.

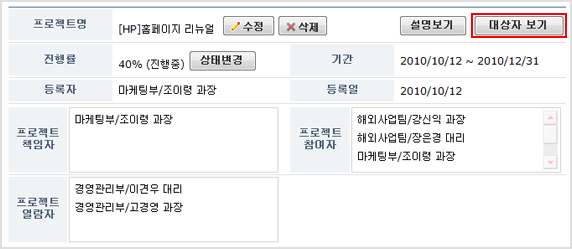

		[ 대상자 보기 ]

			해당 프로젝트에 설정되어 있는 프로젝트 책임자, 참여자, 열람자를 볼 수 있습니다.

			 |
